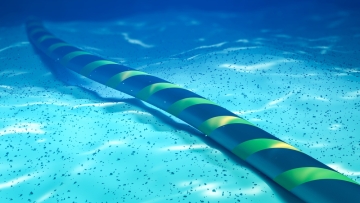

Καλώδιο: Με διακρατική συμφωνία και νόμο στην βουλή θα περάσει η κατανομή 50%-50% για το γεωπολιτικό ρίσκο
Καλώδιο: Με διακρατική συμφωνία και νόμο στην βουλή θα περάσει η κατανομή 50%-50% για το γεωπολιτικό ρίσκο
Παραμένουν ανοικτές οι ρυθμιστικές εκκρεμότητες για το έσοδο του ΑΔΜΗΕ –αγώνας δρόμου για να αποφευχθεί η πληρωμή ρήτρας 10 εκατ. στην Nexans μέχρι την Δευτέρα
Το ελληνικό κοινοβούλιο θα κληθεί να επικυρώσει με νόμο την τροποποίηση της συμφωνίας για την κατανομή του γεωπολιτικού ρίσκου στο ηλεκτρικό καλώδιο Κρήτης- Κύπρου που θα ανέβει για την χώρα μας στο 50%.
Σύμφωνα με πληροφορίες, το πλαίσιο της συμφωνίας μεταξύ των δύο πλευρών προβλέπει την υπογραφή διακρατικής συμφωνίας, την οποία η ελληνική κυβέρνηση θα περάσει από την βουλή (ενδεχομένως και μέσα στην επόμενη εβδομάδα).
Με αυτή τη συμφωνία ακόμη και στο δυσμενές σενάριο που κάτι δεν πάει καλά με το έργο, η ζημιά θα καλυφθεί σε ποσοστό 37% από τα ρυθμιστικά έσοδα και κατά 13% από τον κρατικό προϋπολογισμό. Το γεωπολιτικό ρίσκο συνδέεται με την ανάκτηση των δαπανών του καλωδίου από τον ΑΔΜΗΕ, σε περίπτωση εμπλοκής του έργου, λόγω ανωτέρας βίας και χωρίς δική του υπαιτιότητα, θέμα το οποίο αποτέλεσε αντικείμενο και της προχθεσινής συνάντησης στο Μέγαρο Μαξίμου καθώς εξετάστηκαν όλα τα σενάρια.
Ωστόσο, παρά τον θετικό βηματισμό των τελευταίων ωρών για το καλώδιο, η Κυπριακή πλευρά δεν έχει κλείσει ακόμη όλα τα μέτωπα. Από χθες το πρωί το ΥΠΕΝ έχει ξεκινήσει ένα αγώνα δρόμου σε συνεργασία με την ΡΑΑΕΥ για να κλείσουν άλλη μια εκκρεμότητα που είναι αναγκαία για να μην καταβληθεί πέναλντι ύψους 9,5 εκ. στην Nexans που κατασκευάζει το καλώδιο. Η εκκρεμότητα αυτή αφορά την απόφαση που θα καθορίσει ποιο θα είναι το έσοδο και με ποιο τρόπο θα επιβαρυνθούν οι λογαριασμοί ρεύματος των κυπρίων καταναλωτών. Η απόφαση αυτή θα εγκρίνει τις δαπάνες που έχει στείλει ο ΑΔΜΗΕ στην ΡΑΕΚ και οι οποίες μαζί με το WACC και τη μεθοδολογία για το έσοδο που ενέκρινε χθες η ΡΑΕΚ, θα προκύψει το τελικό έσοδο και η ακριβής κατανομή του στους καταναλωτές.
Η ΡΑΕΚ εμφανίζεται να τρενάρει τις διαδικασίες με το ΥΠΕΝ να πασχίζει να κλείσει μέσα στα επόμενα 24ωρα και αυτή την εκκρεμότητα ώστε μέχρι την Δευτέρα το θέμα να έχει επιλυθεί και να μην χρειαστεί να πληρωθούν ρήτρες στους Γάλλους, οι οποίοι περιμένουν εν αγωνίως το «Final Notice to Proceed» για το έργο.

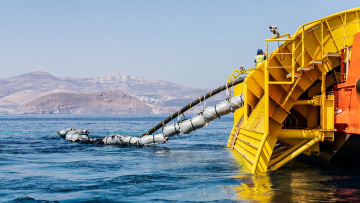

Το επόμενο μεγάλο βήμα για το «ξεκλείδωμα» της συμφωνίας είναι η εκταμίευση των 100 εκατ. ευρώ για την συμμετοχή της κυπριακής πλευράς στην εταιρεία ειδικού σκοπού που θα συσταθεί για τις ανάγκες του έργου, ζήτημα για το οποίο δεσμεύτηκε προχθές ο κ. Χριστοδουλίδης ότι θα επιταχύνει. Επί του παρόντος η άλλη πλευρά δείχνει να έχει αποδεχτεί ότι δεν θα χρειαστεί να προχωρήσει σε αξιολόγηση της μελέτης κόστους οφέλους για το έργο που ‘έχει υποβάλλει ο ΑΔΜΗΕ. Η είσοδος στην εταιρεία ειδικού σκοπού φαίνεται ότι έχει αποφασιστεί να γίνει με due diligence ώστε η διαδικασία να έχει περαιωθεί την περίοδο Οκτωβρίου –Νοεμβρίου. Την αισιοδοξία ότι το έργο αρχίζει να εκπέμπει θετικά μηνύματα καλλιεργεί και η χθεσινή έγκριση (αν και όχι κατά πλειοψηφία αλλά με αρνητική ψήφο του Αντιπροέδρου της ΡΑΕΚ) της συμφωνίας για την καταβολή 25 εκατομμυρίων το χρόνο στον φορέα υλοποίησης του ηλεκτρικού καλωδίου για την ανάκτηση των εξόδων του έργου κατά την κατασκευαστική περίοδο (2025-2029). Στα θέματα που διευθετήθηκαν προστέθηκε επίσης και η έγκριση του ποσοστού απόδοσης κεφαλαίου (premium Wacc) αντί για περίοδο 12 ετών σε διάσημα 17 χρόνων.
Διαβάστε περισσότερα στο newmoney
Ειδήσεις σήμερα:
«Νιώθεις τρομερό δέος», λέει ο εύζωνας που έγινε viral στην τελευταία του υπηρεσία - Η επιλογή από ειδική ομάδα και τα προσόντα που απαιτούνται
Φθινοπωρινό το σκηνικό και σήμερα - Ενισχύονται οι βοριάδες στο Αιγαίο
Νεκρός σε τροχαίο άνδρας στον Κηφισό - Το όχημά του προσέκρουσε στις προστατευτικές μπάρες
Σύμφωνα με πληροφορίες, το πλαίσιο της συμφωνίας μεταξύ των δύο πλευρών προβλέπει την υπογραφή διακρατικής συμφωνίας, την οποία η ελληνική κυβέρνηση θα περάσει από την βουλή (ενδεχομένως και μέσα στην επόμενη εβδομάδα).
Με αυτή τη συμφωνία ακόμη και στο δυσμενές σενάριο που κάτι δεν πάει καλά με το έργο, η ζημιά θα καλυφθεί σε ποσοστό 37% από τα ρυθμιστικά έσοδα και κατά 13% από τον κρατικό προϋπολογισμό. Το γεωπολιτικό ρίσκο συνδέεται με την ανάκτηση των δαπανών του καλωδίου από τον ΑΔΜΗΕ, σε περίπτωση εμπλοκής του έργου, λόγω ανωτέρας βίας και χωρίς δική του υπαιτιότητα, θέμα το οποίο αποτέλεσε αντικείμενο και της προχθεσινής συνάντησης στο Μέγαρο Μαξίμου καθώς εξετάστηκαν όλα τα σενάρια.
Ωστόσο, παρά τον θετικό βηματισμό των τελευταίων ωρών για το καλώδιο, η Κυπριακή πλευρά δεν έχει κλείσει ακόμη όλα τα μέτωπα. Από χθες το πρωί το ΥΠΕΝ έχει ξεκινήσει ένα αγώνα δρόμου σε συνεργασία με την ΡΑΑΕΥ για να κλείσουν άλλη μια εκκρεμότητα που είναι αναγκαία για να μην καταβληθεί πέναλντι ύψους 9,5 εκ. στην Nexans που κατασκευάζει το καλώδιο. Η εκκρεμότητα αυτή αφορά την απόφαση που θα καθορίσει ποιο θα είναι το έσοδο και με ποιο τρόπο θα επιβαρυνθούν οι λογαριασμοί ρεύματος των κυπρίων καταναλωτών. Η απόφαση αυτή θα εγκρίνει τις δαπάνες που έχει στείλει ο ΑΔΜΗΕ στην ΡΑΕΚ και οι οποίες μαζί με το WACC και τη μεθοδολογία για το έσοδο που ενέκρινε χθες η ΡΑΕΚ, θα προκύψει το τελικό έσοδο και η ακριβής κατανομή του στους καταναλωτές.
Η ΡΑΕΚ εμφανίζεται να τρενάρει τις διαδικασίες με το ΥΠΕΝ να πασχίζει να κλείσει μέσα στα επόμενα 24ωρα και αυτή την εκκρεμότητα ώστε μέχρι την Δευτέρα το θέμα να έχει επιλυθεί και να μην χρειαστεί να πληρωθούν ρήτρες στους Γάλλους, οι οποίοι περιμένουν εν αγωνίως το «Final Notice to Proceed» για το έργο.
Το επόμενο μεγάλο βήμα για το «ξεκλείδωμα» της συμφωνίας είναι η εκταμίευση των 100 εκατ. ευρώ για την συμμετοχή της κυπριακής πλευράς στην εταιρεία ειδικού σκοπού που θα συσταθεί για τις ανάγκες του έργου, ζήτημα για το οποίο δεσμεύτηκε προχθές ο κ. Χριστοδουλίδης ότι θα επιταχύνει. Επί του παρόντος η άλλη πλευρά δείχνει να έχει αποδεχτεί ότι δεν θα χρειαστεί να προχωρήσει σε αξιολόγηση της μελέτης κόστους οφέλους για το έργο που ‘έχει υποβάλλει ο ΑΔΜΗΕ. Η είσοδος στην εταιρεία ειδικού σκοπού φαίνεται ότι έχει αποφασιστεί να γίνει με due diligence ώστε η διαδικασία να έχει περαιωθεί την περίοδο Οκτωβρίου –Νοεμβρίου. Την αισιοδοξία ότι το έργο αρχίζει να εκπέμπει θετικά μηνύματα καλλιεργεί και η χθεσινή έγκριση (αν και όχι κατά πλειοψηφία αλλά με αρνητική ψήφο του Αντιπροέδρου της ΡΑΕΚ) της συμφωνίας για την καταβολή 25 εκατομμυρίων το χρόνο στον φορέα υλοποίησης του ηλεκτρικού καλωδίου για την ανάκτηση των εξόδων του έργου κατά την κατασκευαστική περίοδο (2025-2029). Στα θέματα που διευθετήθηκαν προστέθηκε επίσης και η έγκριση του ποσοστού απόδοσης κεφαλαίου (premium Wacc) αντί για περίοδο 12 ετών σε διάσημα 17 χρόνων.
Διαβάστε περισσότερα στο newmoney
Ειδήσεις σήμερα:
«Νιώθεις τρομερό δέος», λέει ο εύζωνας που έγινε viral στην τελευταία του υπηρεσία - Η επιλογή από ειδική ομάδα και τα προσόντα που απαιτούνται
Φθινοπωρινό το σκηνικό και σήμερα - Ενισχύονται οι βοριάδες στο Αιγαίο
Νεκρός σε τροχαίο άνδρας στον Κηφισό - Το όχημά του προσέκρουσε στις προστατευτικές μπάρες
Ακολουθήστε το protothema.gr στο Google News και μάθετε πρώτοι όλες τις ειδήσεις
Δείτε όλες τις τελευταίες Ειδήσεις από την Ελλάδα και τον Κόσμο, τη στιγμή που συμβαίνουν, στο Protothema.gr
Δείτε όλες τις τελευταίες Ειδήσεις από την Ελλάδα και τον Κόσμο, τη στιγμή που συμβαίνουν, στο Protothema.gr
ΡΟΗ ΕΙΔΗΣΕΩΝ
Ειδήσεις
Δημοφιλή
Σχολιασμένα
